Asennusohjeet
Valunaikainen tuenta
Tukien määrä ja laatu on suunniteltava työmaalla. Tarkemmat
ohjeet liittolevyjen mukana toimitettavassa
asennusohjeessa.
Valunaikainen tukiväli (Lo) liittolevyn eri korkeuksilla (H) ja
levyn paksuuksilla (t):
• Myös aukkojen pieliin on asennettava valunaikaiset tuet!
• Valunaikaiset tuet voidaan poistaa, kun betoni on saavuttanut
vähintään 60 % suunnittelulujuudesta.
Sivusaumojen kiinnitys
• Reunahaat esim. T8 K375 ympäri, rengasteräkset 1 + 1T10 ympäri
koko kentän.
• Pienten aukkojen pieliin AP + YP 2 + 2T10, L = aukko + 1200 mm
reunahaat T8K300, suurempien aukkojen reunat raudoitetaan
rakennesuunnitelmien mukaan.
• Tukiteräkset rakennesuunnittelijan ohjeiden mukaan.
Betonointi
• Betonin suunnittelulujuus vähintään C25/30, kiviaineksen max.
raekoko ø 16 mm.
• Betonimassa lasketaan valunaikaisten tukien kohdalle, josta se
levitetään ja tiivistetään tasaisesti laatastoon.
• Betonin menekki Hkok - 20 mm:n mukaan.
Mikäli liittolevyjä varastoidaan viikkoja, nostetaan nipun toista
päätä ylemmäksi, mahdollisen sadeveden valuttamiseksi pois. Pelti
on teräväreunaista, liittolevyn käsittelyssä on oltava erityisen
varovainen. Pelti on kosteana liukas (jäätyneenä tai lumisena
erittäin liukas). Työaikainen tuenta on tehtävä huolella ja
noudatettava asennusohjeen minimitukivälejä. Pystytuet on
tuettava aina vinotuilla molempiin suuntiin. (Betoni painaa noin
2400 kg/m3 eli jo 10 cm paksu laatta painaa n. 240
kg/m2.)
Liittolevy kuivuu vain yhteen suuntaan eli ylöspäin.
Suosittelemme käytettäväksi betonilaatua C25/30-S2 NP ellei
rakennesuunnittelija ole muuta määritellyt. Käytettäessä
C25/30-S2 NP betonia, sitä ei kastella valun jälkeen, vaan se
suojataan ylimääräiseltä kosteudelta. Myös estettävä liian nopea
kuivuminen.

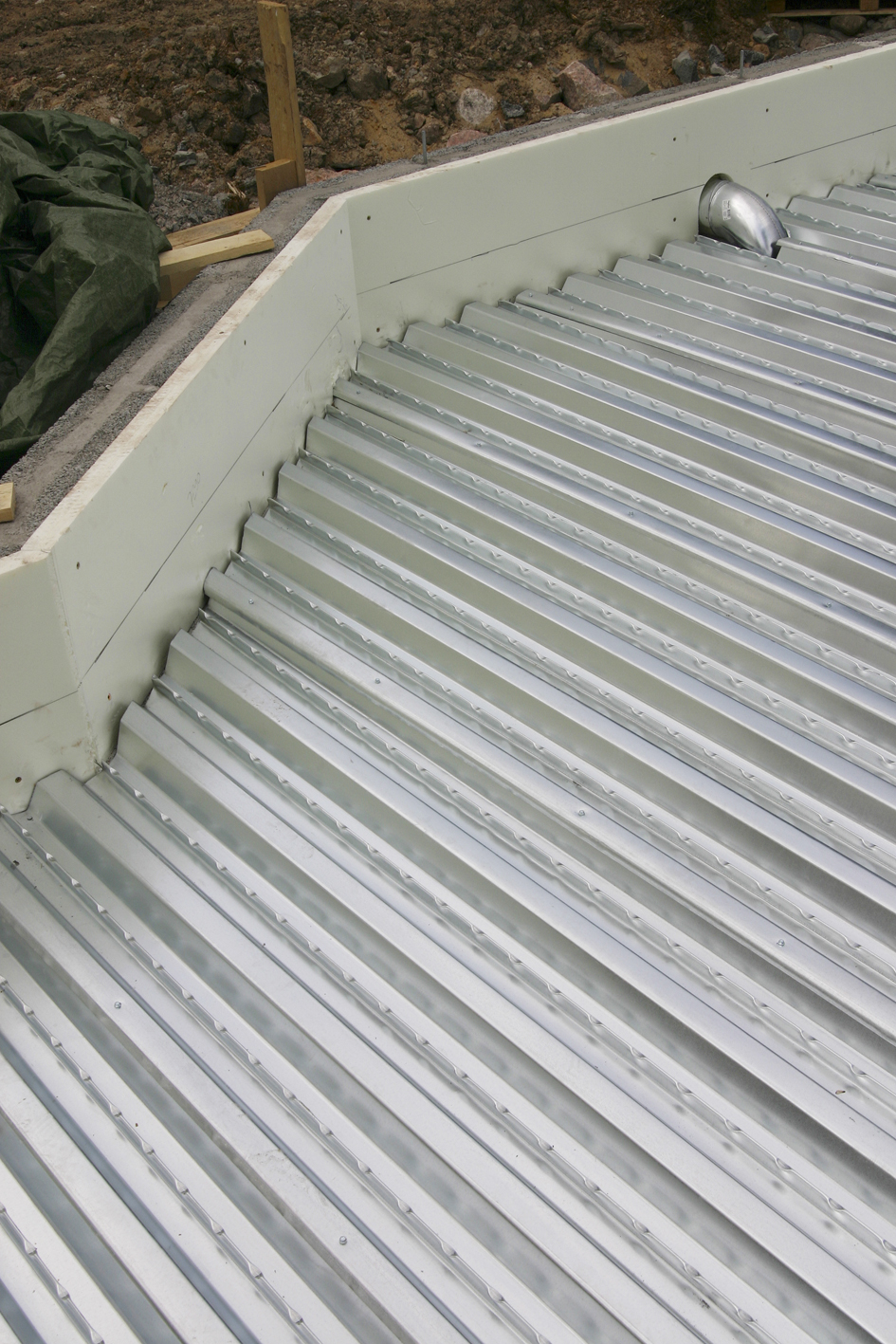

Peltien ladonta aloitetaan, kun työaikaiset tuet on tehty. Ladonta aloitetaan pisimmistä pelleistä siten, että varmistetaan peltien päiden olevan tuella joka kohdassa vähintään 50 mm, kevytsoraharkkojen päällä 75 mm. Kun kaikki pellit on ladottu, ne kiinnitetään toisiinsa porakärkiruuveilla. Ruuvien väli korkeintaan 500 mm. Raudoitteet asennetaan rakennesuunnittelijan ohjeen mukaan. Toimitamme tarvittaessa myös raudoitteet. Tarkasta vielä ennen betonin tuloa, että työnaikaiset tuet on tuettu vinotukien avulla kumpaankin suuntaan ja että ne ovat pysyneet paikallaan.
Tarkasta yläpuolelta valettava alue:
• liittolevyn peltipinnan tulee olla puhdas; ei roskia, vettä,
jäätä tai lunta
• tarvittavat raudoitteet ovat paikoillaan
• myöhemmin tehtäviä reikiä varten on valuesteet
• betoni ei pääse mistään valumaan
• tarvittavat korkomerkit on tehty tai sitten on suunnitelma
miten ja minkä mukaan betonin tasaus tehdään
Betonin levitys aloitetaan reunoilta, niin että betoni painaa pellit vasten tukea, jonka jälkeen levitystä jatketaan kantavien seinien kohdalta ja sitten levitetään muut alueet. Erityisen tärkeää, että betonimassa levitetään laatastoon tasaisesti.Betonin kuivuttua kävelykuivaksi se peitetään. Näin estetään veden liian nopea haihtuminen ja samalla mahdollisen ylimääräisen veden pääsy valetulle pinnalle. Työnaikaisten tukien annetaan olla paikoillaan kesäolosuhteissakin vähintään viikon ajan.
Vinkki: Kuivumista nopeuttaa lämmön saattaminen n. +15 C°
suuremmaksi alapuolelle kuin yläpuolella.
|
